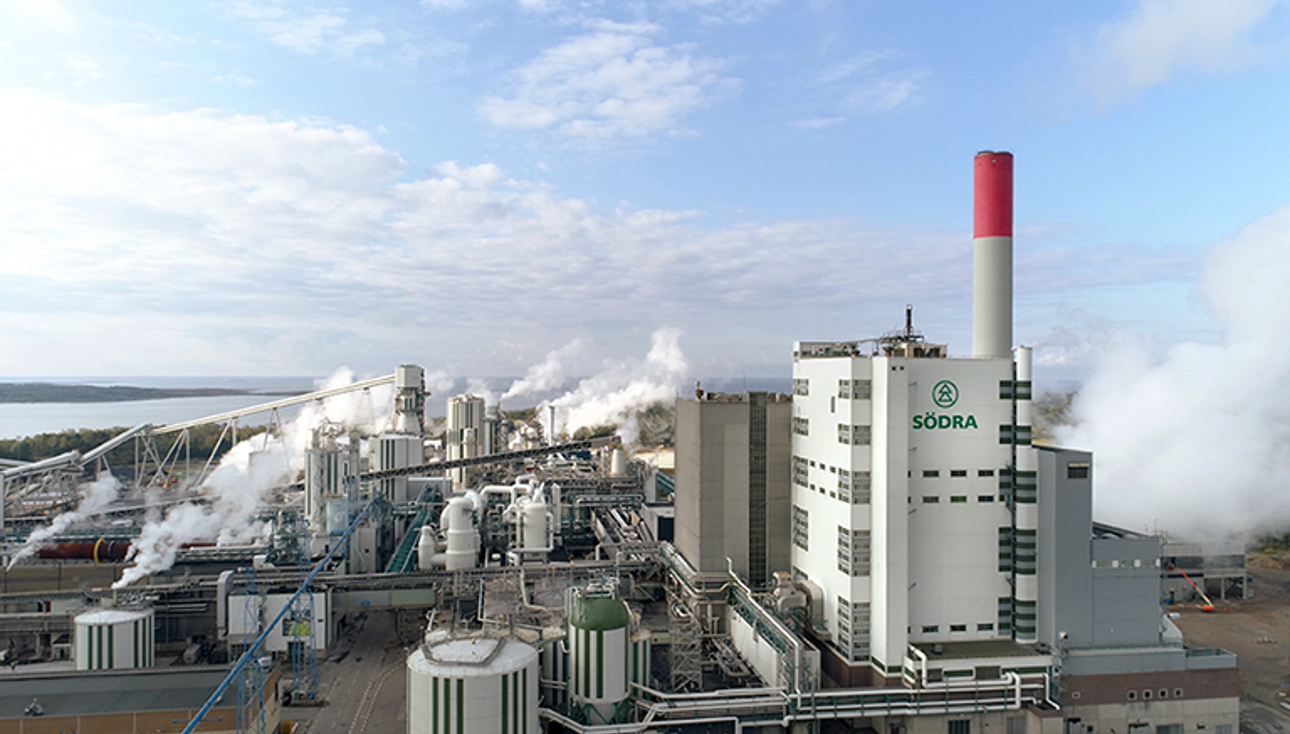

Expansion Södra Cell Värö 2.0启动成功

2023年1月4日

Södra Cell位于瑞典Värö的工厂继续为更光明的未来进行逐步和有针对性的投资。最新的扩建项目于2021年10月成功启动,比原计划提前了6个月。维美德是产能增加和纤维线和纸浆干燥线两个子项目的关键合作伙伴。

维美德是一个重要的合作伙伴

维德的交付是“扩展SCV 2.0”投资项目的一部分,该项目旨在将Södra Cell Värö的软木纸浆产量从每年717,000吨增加到780,000吨。维美德为产能增加项目和棕浆洗涤增强项目提供了主要机械、基础工程和安装。维美德公司还进行了切削齿改造。

“扩展SCV 2.0子项目的目的是消除瓶颈,增加工厂的可达性。部分项目还涉及改善用户友好性和可用性的措施,这有助于提高最终产品的质量,并提高能源效率,”他说维克多Jagerstrom,项目总监Södra Cell Värö。

更好的褐色浆料洗涤降低了成本

为了减少洗涤损失和漂白成本Södra Cell Värö希望有针对性地增强其在纤维线上的棕色坯料洗涤。为了实现这一目标,维美德提供了主要机械,如TwinRoll压力机,螺旋输送机和中等稠度泵。该项目原定于2021年4月启动,但由于新冠肺炎大流行,该项目被推迟到同年10月。

产能增加时间表提前

除了Södra Cell Värö决定推迟棕色库存项目外,他们还研究了提前启动产能增加项目的可能性,比原计划的2022年4月提前了6个月。原因是,在2021年10月联合启动两个项目更有意义。

维德的范围包括一台TwinRoll压力机、一台螺旋输送机、一台DeltaKnotter和一台DeltaCombi筛管。维美德设备的交付日期成功提前,以满足新的时间表,Värö工厂也能够推进他们自己正在进行的旨在消除光纤线路瓶颈的子项目。这导致了一次成功的联合启动,比原计划的扩展SCV 2.0日期提前了6个月。

“在这两个项目中,主要机械、基础工程和安装等交付范围运行良好,非常适合具体项目,”他解释说Jagerstrom。

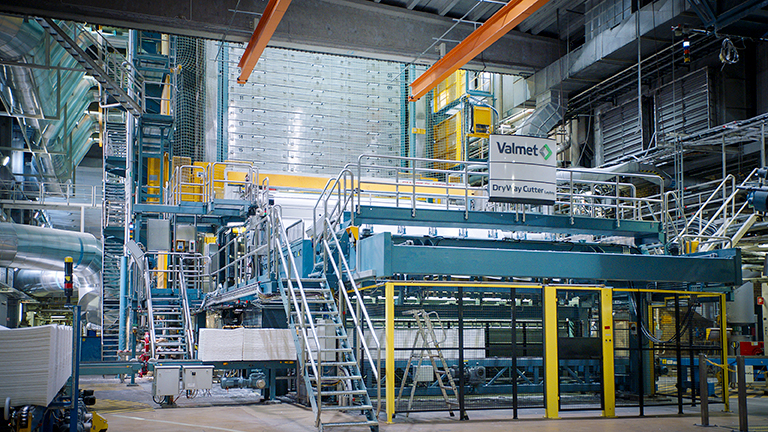

刀具重建后新的速度记录

当生产能力增加时,由于纤维生产线的增强,下游的纸浆干燥生产线出现了另一个瓶颈。为了能够利用增加的产能所有的方式通过生产线,纸浆切割机需要重建。对切割机液压系统和相关控制进行了改造,以加快换套速度,提高了纸浆干燥线的速度,将新的生产能力推向市场。重建工作取得了成功,从那时起,软木纸浆机的两项世界纪录已经被打破。最新的速度记录是在2022年3月31日创下的,最高速度为每天466吨风干吨,宽度为1米。最新的总运行速度纪录是在4月22日创下的,总运行速度为每天2608吨风干吨。”Jagerstrom解释说。


下一步是为了更光明的未来

Södra Cell的总体战略目标是使用和精炼其成员的木材原材料,这些原材料来自瑞典南部的森林。由于瑞典南部这些森林原料的产量每年都在增加,对于Södra Cell Värö来说,考虑未来每年85万吨纸浆的长期生产能力是现实的。但到目前为止还没有做出任何决定。“虽然这是合乎逻辑的下一步,但实现这一目标的必要措施还有待分析。诸如是否、何时以及如何等问题仍有待决定。”Jagerstrom得出的结论是
